U prethodnom broju predstavili smo prve tri od šest osnovnih tehnologija gradnje zabolnice sa čeličnom konstrukcijom. Tehnologija ugradnje samopozicionirajućih krutih spojeva bez šiljaka za module čelične konstrukcije razbija visinsko ograničenje modularnih zgrada; Tehnologija prizemne modularne montaže čeličnih konstrukcija nadstrešnica u obliku stabla rješava poteškoće u montaži komponenti posebnog oblika na velikim visinama; i kombinovana tehnologija ugradnje stezača koji su ograničeni na izvijanje i viskoznih amortizera poboljšavaju seizmičke performanse bolničkih zgrada. Ovo izdanje nastavlja seriju koja pokriva šest glavnih građevinskih tehnologija za bolnice sa čeličnim konstrukcijama, razrađujući tehnologiju modularne instalacije sveobuhvatnih elektromehaničkih cjevovoda, tehnologiju brze montaže montažnih mašinskih soba i tehnologiju digitalne sljedivosti cijelog procesa za čelične komponente.
Modularna instalacijska tehnologija za integrirane elektromehaničke cjevovode

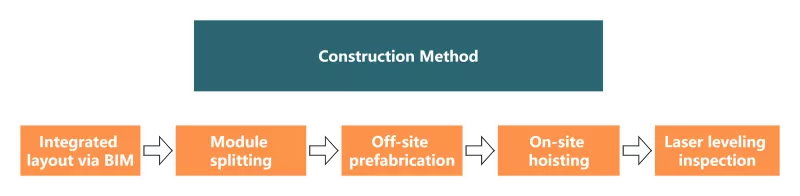

Modularna instalacijska tehnologija za integrirane elektromehaničke cjevovode usvaja BIM detaljni dizajn za podjelu cjevovoda u montažne module za integralno podizanje. Montažni moduli se uglavnom sastoje od HVAC sistema, medicinskih gasovoda, jakih i slabih elektroenergetskih sistema, sistema protivpožarne prskalice, kanala za prečišćavanje vazduha i logističkih sistema prenosa. Ova tehnologija pomaže u postojanom održavanju minimalne čiste visine veće od 2,8 metara u hodnicima na operacionim spratovima, uveliko smanjuje uticaj gradnje na čistu okolinu bolnice, omogućava sinhronu gradnju sa glavnom čeličnom konstrukcijom i skraćuje period izgradnje elektromehaničkih radova.
Tehnologija brze montaže montažnih mašinskih prostorija usvaja način "modularne prefabrikacije plus vijčana veza na licu mesta" kako bi se realizovala brza montaža elektromehaničkih sistema kao što su bolničke mašinske sobe sa hladnim i toplotnim izvorima, sobe za pumpanje vode za domaćinstvo i sobe sa vatrogasnim pumpama. Standardnoj mašinskoj prostoriji za hlađenje potrebno je samo 7 do 10 dana od pokretanja do snabdijevanja vodom, bez zavarivanja, rezanja ili masivnog građevinskog otpada. Prefabrikacija izvan lokacije poboljšava stabilnost kvaliteta izgradnje, a demontaža i montaža modularnih jedinica uzrokuje minimalne smetnje u originalnim bolničkim operacijama.
Tehnologija digitalne sljedivosti punog procesa za čelične komponente

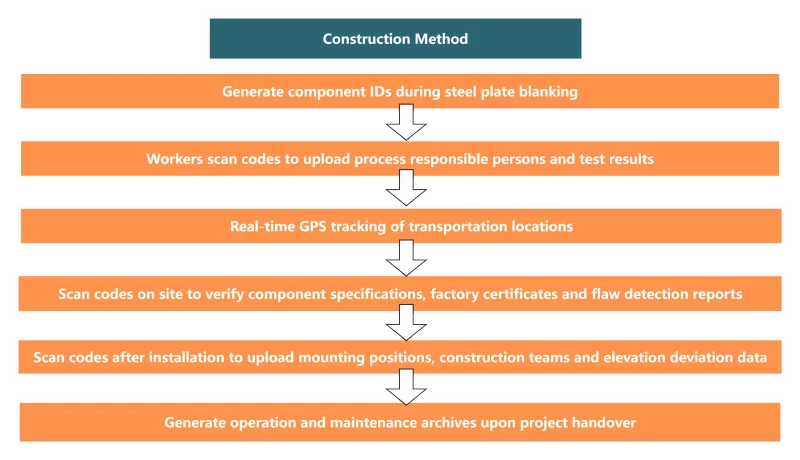

Tehnologija digitalne sljedivosti punog procesa za čelične komponente je tehnologija digitalnog upravljanja punog procesa koja čeličnim komponentama dodjeljuje jedinstvene identifikacijske oznake. Može efikasno pratiti nedostatke kvaliteta komponenti, realizovati vizualizovan napredak instalacije i digitalizovana sredstva za rad i održavanje. U međuvremenu, svi podaci se bilježe tokom cijelog procesa, što može zadovoljiti zahtjeve visokog standarda revizije infrastrukture.
U inženjerskoj praksi bolničkih projekata čeličnih konstrukcija, ovih šest tehnologija pokrivaju ključne kontrolne karike u izgradnjibolnice sa čeličnom konstrukcijomuključujući efikasnost izgradnje, seizmičku sigurnost, preciznost spojeva, elektromehaničku montažu i upravljanje projektima. Kao napredno inovativno rješenje za postojeće čelične konstrukcije, provjereni su u praktičnim inženjerskim projektima.
Kao profesionalni proizvođač čeličnih konstrukcija koji integriše istraživanje i razvoj, proizvodnju i instalaciju,EHSSprati trendove u industriji, održava proaktivan način razmišljanja, uči napredno iskustvo u industriji i poboljšava svoju tehničku snagu. Za više informacija, pratite EHSS.
